Elektroniese raketiket-poortplasing moet nie op 'n brosjurereeks of 'n vloer-plan-sirkel alleen gebaseer wees nie. Metaalrakke, verkoelde kaste, voorraaddigtheid, mure, monteerhoogte, ander draadlose toerusting en die volume prysopdaterings kan alles verander hoe 'n ESL-netwerk in 'n regte winkel presteer.
Vinnige antwoord:Skep 'n voorlopige poortplan vanaf die huidige winkeluitleg, valideer dit dan met die werklike poorte en verteenwoordigende etikette. Toets moeilike rakposisies, normale en grootmaatopdaterings, poortfout, uitsonderingssigbaarheid en finale toestelbevestiging. Keur slegs die opstelling goed wat reggestel, hertoets en gedokumenteer is.

Anelektroniese raketiketoplossingkombineer gewoonlik etikette, poorte of toegangspunte, 'n bestuursplatform en verbindings met pryse of produkstelsels. Betroubare dekking is dus nie net 'n RF-vraag nie. Dit is die vermoë om die korrekte opdatering te lewer, foute te identifiseer en te bewys dat die beoogde etiket 'n goedgekeurde finale toestand bereik het.
Wat ESL Gateway-plasing moet bewys
'n Gateway dra opdateringsverkeer tussen die bestuursplatform en etikette op die verkoopsvloer. Afhangende van die stelsel, kan dieselfde netwerkkomponent 'n poort, basisstasie, toegangspunt of kommunikasiebeheerder genoem word. 'n Breër verduideliking van die stelselwerkvloei is beskikbaar in hierdie gids tothoe elektroniese raketikette werk.
Bluetooth-gebaseerde stelsels kan dieBluetooth elektroniese raketiketprofiel, wat spesifiseer hoe 'n Bluetooth-kliënt ESL-toestelle beheer en opdateer. Ander stelsels kan eie 2.4 GHz, Sub-GHz, Wi-Fi of 'n ander argitektuur gebruik. Die geselekteerde protokol beïnvloed opname-instrumente, beskikbare seinaanwysers, poortassosiasie, bevestigingsgedrag en kanaalbeplanning. Dit is nuttig om die verskille tussenBluetooth, Wi-Fi en Sub-GHz ESL-kommunikasievoordat 'n toetsmetode gedefinieer word.
Nominale reeks is nie bruikbaar nie
'n Verkoperreeks beskryf prestasie onder gedefinieerde toestande. Bruikbare dekking is die resultaat wat deur die kleinhandelaar in die geïnstalleerde winkel vereis word.
'n Sone moet nie as bruikbaar beskou word bloot omdat een etiket een opdrag ontvang nie. Die projek moet vasstel of:
- Verteenwoordigende etikette ontvang die korrekte opdatering konsekwent.
- Normale en grootmaat-opdaterings voltooi binne die goedgekeurde besigheidsvenster.
- Onbevestigde etikette bly sigbaar in 'n uitsonderingsproses.
- Ouer of vertraagde gebeurtenisse kan nie nuwer inhoud oorskryf nie.
- Kritieke areas bly hanteerbaar wanneer 'n gateway of backhaul-verbinding misluk.
- Die korrekte fisiese etiket is gebind aan die korrekte produk en rakposisie.
Opdateringspoed hang ook af van die vertoontegnologie, beeldgrootte, golfvorm, platformskedulering en netwerklading. Aparte leiding oorESL-verversingsyfers en vertoonprestasiekan spanne help om te vermy om elke stadige opdatering op RF-dekking te blameer.

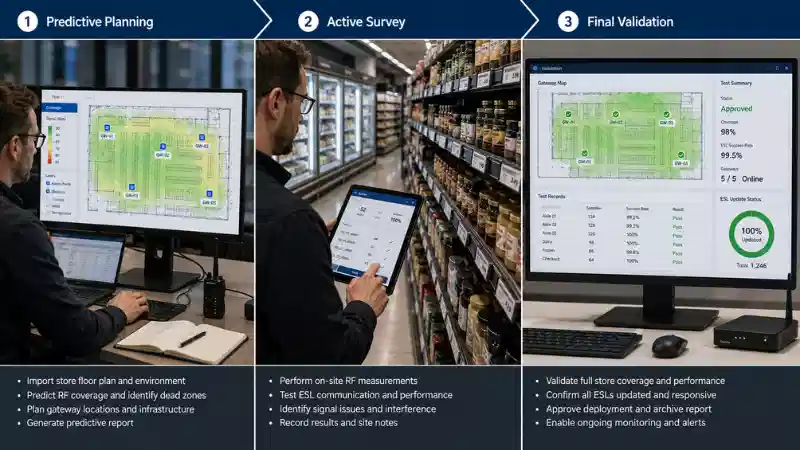

Gebruik 'n drie-stadium ESL RF-werfopname
'n Verdedigbare opname skei beplanning van validering. Die drie stadiums hieronder verhoed dat 'n voorspellende ontwerp met 'n voltooide installasie verwar word.

Fase 1: Voorlopige Voorspellende Beplanning
Gebruik die huidige vloerplan, bevestigingskedule, plafoninligting, netwerkbeskikbaarheid, kandidaatmonteerpunte en die verskaffer se gedokumenteerde aannames om 'n aanvanklike poortuitleg te skep.
Hierdie stadium moet waarskynlike dekkingsones en ooglopende risiko's identifiseer, maar dit behoort nie die finale gateway-telling goed te keur nie. 'n Beplanningsradius kan nie voorraadrakke, vrieskaskonstruksie, radiorefleksies, etiketoriëntasie of die winkel se lewendige draadlose omgewing weergee nie.
Fase 2: Aktief op-werfopname
Installeer tydelike of finale-posisie-poorte en gebruik die goedgekeurde etiketmodelle om werklike opdaterings vanaf verteenwoordigende liggings te stuur. Teken beide enige verkoper-gesteunde RF-metings en die werklike operasionele resultaat aan.
Algemene draadlose ontplooiingsleiding vanNIST op industriële draadlose stelselsbeklemtoon die begrip van bestaande draadlose toestelle, bedryfsbande, steuringsbronne en die geïnstalleerde omgewing. Vir ESL-projekte moet daardie beginsels gekombineer word met werklike etiket-opdateringstoetse.
Fase 3: Finale plasing-Bekragtiging van installasie
Herhaal kritieke toetse nadat poorte in hul goedgekeurde posisies vasgemaak is, rakke in voorraad is, koue toerusting in werking is en normale winkelstelsels aktief is. Stoor die finale poortkaart en toetsbewyse as die ontplooiingsbasislyn.
Hierdie finale validering verskil van die algemene hardeware werk wat in 'nelektroniese raketiket installasiegids. Installasie bevestig dat komponente gemonteer en gekoppel is; RF-validering bevestig dat die geïnstalleerde stelsel in die werklike omgewing werk.
Wat om te versamel voordat u die winkel binnegaan
’n Werfopname word stadiger en minder betroubaar wanneer die span basiese uitleg- of infrastruktuurinligting eers ontdek nadat die toetsing begin het. Voor die besoek, versamel:
| Inligting | Hoekom dit saak maak |
|---|---|
| Huidige vloerplan | Definieer gange, betaalpunte, diensareas, ontvangs, agterkamers, mure, kolomme en mezzanines. |
| Toebehore en toerusting plan | Identifiseer staalgondels, koelkaste, vrieskaste, voorraadhokke, groot uitstallings en ander potensiële obstruksies. |
| Plafon- en monteerdata | Toon hoogte, goedgekeurde monteerpunte, kabelroetes, hysbakvereistes en toekomstige onderhoudtoegang. |
| Krag- en netwerkliggings | Verhoed dat 'n radio-vriendelike posisie gekies word waar veilige terugvoer of krag nie voorsien kan word nie. |
| Etiket modelle en digtheid | Verseker dat die opname die toestelle, oriëntasies en sonedigthede gebruik wat bedoel is vir ontplooiing. |
| Dateer werklading op | Definieer roetine-opdaterings, grootste promosies, operasionele waarskuwings en enige winkelwye opdateringsgebeurtenis wat die netwerk moet ondersteun. |
| Besigheids-kritieke sones | Identifiseer areas waar 'n verkeerde of ou prys die grootste kliënt- of bedryfsrisiko skep. |
Verskafferseleksie beïnvloed ook wat gemeet en bevestig kan word. Voor die opname, verifieer hierdie tegniese vermoëns as deel vandie keuse van 'n kleinhandel elektroniese raketiketoplossing.

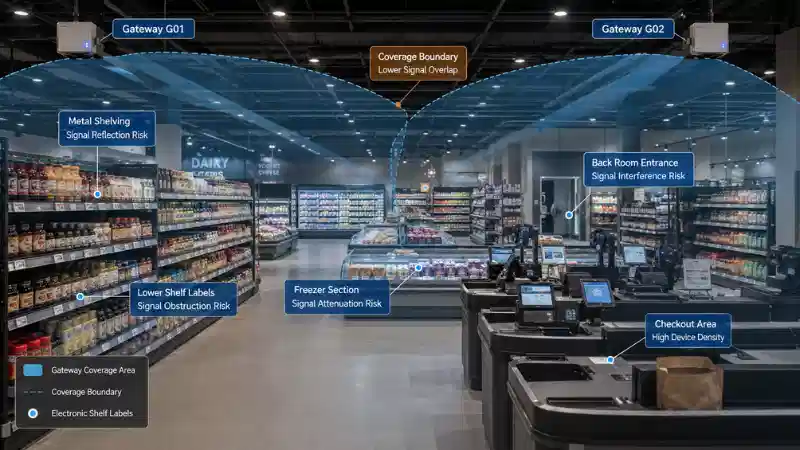

Karteer die winkel se hoogste-Risiko-RF-sones
Die vloerplan moet 'n risikokaart word voordat kandidaatpoorte geïnstalleer word. Begin met die areas wat waarskynlik 'n swak ontwerp sal blootstel.
Metaal rakke en digte uitstallings
Metaal kan radioseine weerkaats, blokkeer of herlei. Toets etikette aan die onderkant van 'n rak, agter metaalrande, binne-in smal gangetjies, langs digte toebehore en naby produkte met groot voorraad. Een oog-vlak-etiket kan nie 'n hele gang voorstel nie.
Yskaste en vrieskaste
Koue toerusting kombineer metaal, isolasie, glas, masjinerie en ongewone monteerposisies. Behandel yskasdeure, oop verkoelers, bevrore eindgedeeltes, onderste relings en etikette tussen aangrensende gevalle as afsonderlike toetspunte.
Vir 'n kruideniersware-ontplooiing, moet die fisiese en operasionele eise van hierdie departemente ook oorweeg word saam met die breër gebruiksgevalle wat in hierdie gids beskryf word.supermark elektroniese prysetikette.
Mure, kolomme, agterkamers en ontvangsareas
Soliede mure en strukturele kolomme kan 'n verkoops-vloerpoort van 'n voorraadkamer, apteek, dienstoonbank, ontvangsdok of mezzanine skei. Sluit daardie areas in wanneer etikette pluk, aanvulling, voorraad of klante se-pryse ondersteun.
Afhandelings en draadlose-digte gebiede
Betaalsones kan Wi-Fi-toegangspunte, POS-terminale, betaaltoestelle, handskandeerders, sekuriteitstoerusting, klanttoestelle en digitale skerms bevat. Hul teenwoordigheid veroorsaak nie outomaties 'n mislukking nie, maar dit maak toetsing onder normale bedryfsomstandighede belangriker.
Kies Voorlopige Gateway-liggings
Kandidaatpoorte moet geposisioneer word waar radioprestasie, krag, veilige netwerktoegang, veilige instandhouding en toekomstige winkelveranderinge alles bestuur kan word.
- Verkies verhoogde, oop posisies waar die goedgekeurde antenna-ontwerp nie deur groot metaaltoebehore geblokkeer word nie.
- Vermy ingeslote kaste tensy die verskaffer die omhulsel en installasiemetode goedgekeur het.
- Hou poorte identifiseerbaar en toeganklik vir inspeksie, vervanging en netwerkfoutsporing.
- Teken poort-ID, presiese ligging, monteerhoogte, kragbron, netwerkadres, beoogde sones en installasiedatum aan.
- Moenie 'n poort plaas waar toekomstige tekens, seisoenale uitstallings of winkelhermodellering dit waarskynlik sal versper nie.
Dekking-oorvleueling kan grensprestasie of veerkragtigheid verbeter, maar slegs as die platform die verwagte assosiasie- of failovergedrag ondersteun. Werklike gateway-assosiasie, toustaan en failover verskil volgens verskaffer. Wanneer verskaffers vergelyk word, hersien beide hardeware en netwerkbewyse eerder as om op 'n enkele dekkingseis staat te maak; hierdieelektroniese rak etiket vervaardiger vergelykingbreër evalueringsfaktore uiteensit.
Wat om te meet tydens die RF-terreinopname
Geen enkele nommer bewys dat 'n ESL-sone gereed is nie. Die opname moet RF- of platformmetings met operasionele uitkomste kombineer.
| Meting | Wat dit help om te verduidelik | Belangrike beperking |
|---|---|---|
| Verkoper-gesteunde sein of skakel-gehalte-aanwyser | Toon relatiewe radiotoestande by 'n toetspunt. | Name, skale, drempels en beskikbaarheid verskil volgens protokol en platform. |
| Kanaal- of spektrumwaarneming | Identifiseer aktiewe bande, mededingende draadlose stelsels en moontlike steuringspatrone. | Dit bewys nie dat die ESL-toepassing onder lading sal slaag nie. |
| Opdateer voltooiingstyd | Wys of 'n individuele of grootmaatgeleentheid binne die besigheidsvenster voltooi word. | 'n Vinnige sagtewarereaksie sal dalk nie finale toestelweergawe bewys nie. |
| Herprobeer tel | Lig onstabiele sones uit wat uiteindelik kan slaag, maar tyd en kapasiteit in beslag neem. | Herprobeer-gedrag verskil volgens platform en moet nie sonder konteks vergelyk word nie. |
| Finale bevestiging staat | Toon die sterkste bewyse wat die platform vir die eindpunt kan verskaf. | Toestelbevestiging sal dalk steeds nie die korrekte produk-om-etiketbinding of rakplasing bewys nie. |
| Sigbare inhoudverifikasie | Bevestig dat die beoogde sjabloon en prys op 'n gesteekte fisiese etiket verskyn. | Handmatige steekproefneming kan nie bewys dat elke toekomstige opdatering sal slaag nie. |
| Uitsonderingssigbaarheid | Wys of 'n onbevestigde of mislukte etiket 'n uitvoerbare rekord skep. | 'n Uitsondering is slegs nuttig wanneer eienaarskap en sluitingsgetuienis omskryf word. |
Radiotoerusting en toegelate bedryfstoestande verskil volgens mark. Vir Amerikaanse ontplooiings is relevante toestelle onderhewig aan die toepaslikeFCC-toerustingmagtiging en RF-toestelvereistes. Ander markte het hul eie spektrum-, krag- en ooreenstemmingsreëls. Die geselekteerde stelsel se gesertifiseerde konfigurasie moet nie net verander word om een winkel se opnameresultaat te verbeter nie.
Hoe om die aktiewe ESL-werfopname uit te voer
- Nommer die winkelsones.Gebruik konsekwente kodes soos A01 vir 'n gang, F01 vir 'n vrieskas, C01 vir betaalpunt, en B01 vir die agterkamer. Gebruik dieselfde kodes op die vloerplan, toetsblad, poortkonfigurasie en uitsonderingslogboek.
- Installeer kandidaat-poorte.Plaas die goedgekeurde hardeware op posisies wat die beoogde finale hoogte, oriëntasie, terughaling en kragtoestande weerspieël.
- Kies verteenwoordigende toetsetikette.Sluit boonste, middelste en onderste rakke, eindkappe, vrieskasposisies, betaalpunte, agterkamers, strukturele obstruksies en die voorspelde rand van dekking in.
- Voer beheerde individuele opdaterings uit.Gebruik 'n bekende toetsgebeurtenis en teken die toetspunt, etiket-ID, poort, status, voltooiingstyd, herprobasies, sigbare resultaat en bewyse aan.
- Voer realistiese grootmaatopdaterings uit.Toets 'n gang, departement, promosiestel of ander vrag wat die grootste beplande operasionele gebeurtenis verteenwoordig.
- Toets normale winkeltoestande.Herhaal kritiese toetse waar prakties met rakke vol, koue toerusting wat loop, Wi-Fi aktief, personeeltoestelle in gebruik en betaalpunte wat werk.
- Toets veerkragtigheid en mislukking sigbaarheid.Deaktiveer of ontkoppel slegs een poort deur 'n goedgekeurde toetsprosedure. Bevestig wat met geaffekteerde gebeure gebeur, of alternatiewe dekking gebruik word waar dit ondersteun word, en of onopgeloste etikette sigbaar bly.
- Korrigeer en toets weer.Beweeg of voeg 'n poort by, verander die goedgekeurde monteerreëling, verwyder 'n onbedoelde obstruksie, herstel die terughaling, vervang 'n foutiewe etiket, of maak die binding reg. Moenie die probleem toemaak voordat die finale konfigurasie dieselfde toets slaag wat dit blootgelê het nie.
Gebruik 'n terreinopnamerekord, nie informele notas nie
’n Opnamerekord maak die resultaat herhaalbaar en ouditeerbaar. Die volgende velde kan as 'n beginpunt gebruik word:
| Veld | Voorbeeld Inskrywing |
|---|---|
| Toetspunt | F02-Laer-07 |
| Sone | Bevrore kos, westelike muur |
| Etiket model | Goedgekeurde 2,66-duim-toetsetiket |
| Gateway | G02 |
| Rak posisie | Onderreling langs vrieskas-eindgedeelte |
| Toets tipe | Grootmaat promosie-opdatering |
| Platform status | Versend, nie toestel-bevestig nie |
| Voltooiingstyd | Teken die gemete projekresultaat aan |
| Herprobeer tel | Teken die platformresultaat op |
| Waargenome probleem | Herhaalde onbevestigde toestand tydens grootmaatgeleentheid |
| Regstellende aksie | Skuif kandidaatpoort en herhaal toets |
| Hertoets resultaat | Slaag of druip teen die goedgekeurde maatstaf |
| Bewyse | Vloer-planmerk, skermkiekie, logboek en fotoverwysing |
Die voorbeeld vermy doelbewus universele sein- of tyddrempels. Daardie waardes moet afkomstig wees van die geselekteerde stelsel, die kleinhandelaar se risikovereistes en geverifieerde projektoetsing.
Illustratiewe Supermark Opname Voorbeeld
Die volgende scenario is hipoteties en demonstreer die besluitproses eerder as om 'n werklike ontplooiingsresultaat te eis.
'n Kruidenierswinkel het ses hoofgange, twee verkoelde mure, 'n bevrore-voedselafdeling, agt betaalpunte en 'n agterkamer agter 'n soliede muur. Die voorlopige plan ken G01 toe aan gange 1–3, G02 aan gange 4–6 en verkoelde uitstallings, en G03 aan betaalpunte en die agterkamer.
Individuele opdaterings werk op die meeste plekke, maar drie probleme verskyn:
- Onderste-raketikette langs die gevriesde afdeling bly onbevestig.
- Twee agterste-kameretikette word slegs opgedateer na herhaalde herprobasies.
- Eind-cap-etikette tussen G01 en G02 raak inkonsekwent tydens 'n grootmaat-promosietoets.
Die span moet nie net herpogings vermeerder en die winkel goedkeur nie. Dit moet eers bepaal of die mislukkings 'n RF-oorsaak deel.
- Bevestig dat elke geleentheid die korrekte winkel-, produk- en etiketbinding bereik het.
- Gaan etiketgesondheid na en herhaal die gebeurtenis met 'n bekende-goeie toetsetiket.
- Verifieer dat G01, G02, G03 en hul terughaulverbindings aanlyn is.
- Hersien toustatus en gebeurtenisbestelling.
- Vergelyk verskaffer-gesteunde skakelmetings en operasionele uitkomste by die mislukte toetspunte.
- Skuif of voeg goedgekeurde dekking by waar die bewyse 'n RF-swakheid aandui.
- Herhaal dieselfde individuele, grootmaat- en mislukkingstoetse.
- Stoor die finale poortkaart en geslote-defekbewyse as die goedgekeurde basislyn.
Hierdie proses voorkom ook onnodige hardeware-aankope. 'n Mislukte opdatering wat veroorsaak word deur binding, 'n beskadigde etiket of 'n netwerkwaglys behoort nie outomaties 'n ander poort tot gevolg te hê nie. Die finansiële effek van poorte, installasie, etikette, instandhouding en sagteware moet binne die kleinhandelaar seregte elektroniese raketiketkoste.
Diagnoseer 'n mislukte etiket voordat u RF-dekking blameer
Wanneer 'n ESL nie opdateer nie, gebruik 'n vaste foutsporingsvolgorde:
- Bekragtig die brongebeurtenis.Bevestig produk, winkel, sjabloon, weergawe, effektiewe tyd en beoogde inhoud.
- Kontroleer produk-om-binding te etiketteer.'n Gesonde etiket kan die verkeerde produk vertoon wanneer die assosiasie verkeerd is.
- Gaan etiketgesondheid na.Gaan battery, registrasie, hardeware-toestand na en of 'n bekende-goeie toetsgebeurtenis slaag.
- Gaan poortbeskikbaarheid na.Bevestig dat die beoogde poort aangedryf word, gekoppel, geregistreer is en gebeurtenisse verwerk.
- Gaan backhaul en platform toue na.'n LAN-, bediener-, integrasie- of touprobleem kan soos 'n RF-fout lyk.
- Vergelyk nabygeleë toetspunte.'n Groep mislukkings by soortgelyke rakposisies is sterker RF-bewyse as een geïsoleerde toestel.
- Hersien beskikbare skakel en probeer weer data.Gebruik platform-spesifieke metings, nie uitgevind universele drempels nie.
- Maak die vermoedelike oorsaak reg en herhaal die oorspronklike toets.'n Ander toets kan nie bewys dat die oorspronklike mislukking gesluit is nie.
Vir breër foutisolasie, gebruik die toegewyde gids totelektroniese raketikette word nie opgedateer nieeerder as om hierdie artikel uit te brei tot 'n volledige probleemoplossingshandleiding.

Verstaan bevestigingsvlakke
Die terme hieronder is generiese voorbeelde. Werklike statusname en die bewyse daaragter verskil volgens platform.
| Status | Wat dit kan bewys | Wat dit nie outomaties bewys nie |
|---|---|---|
| Aanvaar | Die platform het die versoek ontvang. | Die poort het dit oorgedra. |
| In die ry of gepubliseer | Die geleentheid het 'n afleweringsproses betree. | Die etiket het dit ontvang. |
| Oorgedra | 'n Poort het die geleentheid gestuur. | Die korrekte etiket het die inhoud weergegee. |
| Toestel is bevestig | Die toestel het gereageer waar dit ondersteun word. | Produkbinding en fisiese rakplasing is korrek. |
| Visueel geverifieer | 'n Gesteekte etiket toon die beoogde inhoud. | Elke ander etiket of toekomstige gebeurtenis sal slaag. |
| Versoen | Die finale aangetekende toestand stem ooreen met die goedgekeurde byeenkoms. | Die winkeluitleg sal na goedkeuring onveranderd bly. |
Vir klante-wat prysopdaterings in die gesig staar, is transmissie alleen gewoonlik swak aanvaardingsbewyse. Die projek moet die sterkste bevestiging gebruik wat die platform werklik ondersteun en definieer wanneer fisiese steekproefneming vereis word.
Bou 'n dekking- en aanvaardingstoetsmatriks
| Toets | Doel | Vereiste bewyse | Besluit vrylating |
|---|---|---|---|
| Enkel-etiketrisiko-posisieopdatering | Bevestig elke moeilike rakplek. | Finale status, sigbare resultaat, toets-puntrekord. | Onverklaarbare mislukking vereis ondersoek. |
| Gang of afdeling grootmaat opdatering | Toets plaaslike vrag- en voltooiingsgedrag. | Voltooiingsverslag en onopgeloste-etiketlys. | Kritieke onbevestigde etikette blokkeer goedkeuring. |
| Bevordering aktivering en omkeer | Toets inhoud, tydsberekening en keer terug na die volgende geldige prys. | Voor, aktief en plaas-promosiebewyse. | Verkeerde klantprys blokkeer promosiegebruik. |
| Gateway onderbreking | Toets veerkragtigheid en uitsonderingssigbaarheid. | Mislukking of in die ry-gebeurtenisbewyse waar ondersteun, plus 'n uitsonderingsrekord. | Stille mislukking is onaanvaarbaar. |
| Backhaul onderbreking | Onderskei LAN- of platformherwinning van RF-dekking. | Waglysvolgorde, herstellogboek, verouderde-gebeurtenisbeskerming. | Ouer data mag nie die goedgekeurde toestand oorskryf nie. |
| Vrieskas en metaal-toebehore sones | Bevestig bekende fisiese risiko's. | Verteenwoordigende boonste, middelste, onderste en randtoetspunte. | Skuif of voeg goedgekeurde dekking by wanneer daar nie aan die kriteria voldoen word nie. |
| Normale bedryfstoestand | Toets die geïnstalleerde omgewing onder realistiese aktiwiteit. | Herhaalbare resultaat met voorraad rakke en aktiewe winkelstelsels. | Hertoets na wesenlike netwerk- of uitlegveranderings. |
Definieer aanvaardingskriteria voor toetsing
Daar is geen universele slaagdrempel vir elke winkel, protokol of platform nie. Die kleinhandelaar en verskaffer moet ooreenkom oor die bewyse voordat die opname begin.
Moet-kriteria hê
- Elke kritieke sone word verteenwoordig deur gedokumenteerde toetspunte.
- Pryse wat klante-in die gesig staar, kan nie stilweg onbevestig bly nie.
- Mislukte geleenthede skep 'n sigbare uitsondering by 'n eienaar.
- Grootmaat-opdaterings en promosie-omskrywings word getoets.
- Die finale konfigurasie word na elke materiaalkorreksie hertoets.
- Die finale poortkaart, netwerkbesonderhede, oop kwessies en sluitingsbewyse word gestoor.
Aanbevole kriteria
- Herprobeer sone-vlak en onbevestigde-etiketmonitering.
- Gedefinieerde voltooiingsvensters vir roetine-opdaterings, promosies en dringende regstellings.
- Goedgekeurde fisiese steekproefreëls vir hoë-risiko-prysgebeurtenisse.
- 'n Herstelprosedure vir gateway of backhaul mislukking.
Gevorderde kriteria vir groter ontplooiings
- Outomatiese rekonsiliasie tussen die goedgekeurde gebeurtenis en toestel-vlakstatus.
- Gestandaardiseerde defekte erns en eskalasie oor winkels heen.
- Tendensontleding volgens poort, sone, etiketmodel en tipe toestel.
- Beheerde vergelyking van winkelsjablone sonder om identiese RF-resultate te aanvaar.
Hoeveel ESL-poorte het 'n winkel nodig?
Daar is geen betroubare universele formule wat slegs op vloeroppervlakte of etikettelling gebaseer is nie.
Die finale getal hang af van die protokol, poorthardeware, antenna-ontwerp, winkelgeometrie, plafon, toebehore, etiketdigtheid, opdateringslading, besigheids-kritieke sones, beskikbare krag en netwerkliggings, en vereiste veerkragtigheid.
Gebruik die verskaffer se skatting om kandidaatposisies te skep, en laat dan die aktiewe opname die finale telling bepaal. 'n Kleiner winkel met digte staaltoebehore en verkoelkaste vereis dalk noukeuriger beplanning as 'n groter oop-formaatwinkel.
Wanneer u oplossings vergelyk, bevestig wat die aangehaalde dekking- en kapasiteitsyfers werklik veronderstel. 'n Algemene verduideliking vanwat 'n elektroniese raketiketoplossing insluitkan verkrygingspanne help om etiket-, poort-, sagteware- en integrasieverantwoordelikhede te skei.
Wanneer om te hertoets na Go-Regstreeks
Die goedgekeurde poortkaart is 'n basislyn, nie 'n permanente waarborg nie. Herhaal geteikende toetse wanneer:
- Gange, eindkappe of rakke word herrangskik.
- Nuwe yskaste, vrieskaste, voorraadhokke of groot uitstallings word geïnstalleer.
- Die winkel word opgeknap of 'n nuwe muur word bygevoeg.
- Etiketdigtheid of opdateringswerklading neem wesenlik toe.
- Verandering van poorte, fermware, protokolinstellings of netwerkinfrastruktuur.
- Nuwe draadlose toerusting is naby geïnstalleer.
- Een sone ontwikkel herhaalde herprobasies of onbevestigde etikette.
Monitor volgens sone eerder as om net op een winkelwye suksespersentasie staat te maak. 'n Hoë algehele resultaat kan 'n aanhoudende dooie sone verberg wat 'n klein maar belangrike groep etikette raak.
Algemene Gateway-plasingsfoute
- Vertrou op 'n dekkingsradius:'n vloer-plan-sirkel modelleer nie rakke, voorraad, oriëntasie, verkeer of bywerklading nie.
- Toets slegs oog-vlak-etikette:onderrelings, vrieskasrande, hoeke, eindkappe en agterkamers kan anders optree.
- Toets een etiket op 'n slag:dit toon nie die grootste bevordering of operasionele werklading nie.
- Om oordrag 'n sukses te noem:die beoogde fisiese etiket en finale inhoud moet steeds toepaslike bevestiging hê.
- Voeg poorte by voordat die oorsaak gediagnoseer word:binding, etiketgesondheid, terughaling, tou- of sjabloonfoute mag nie RF-probleme wees nie.
- Kopieer een winkelontwerp oral:algemene standaarde is nuttig, maar elke ligging moet bekragtig word teen sy geïnstalleerde omgewing.
- Ignoreer onderhoudtoegang:'n poort wat nie veilig bereik kan word nie, is nie 'n praktiese finale posisie nie.
Gereelde vrae
V: Moet 'n ESL RF-terreinopname voltooi word voor of nadat rakke gevul is?
A: Gebruik vroeë beplanning voor voorraad om kandidaat-liggings en infrastruktuurbehoeftes te identifiseer. Voltooi finale validering nadat die belangrike toebehore en verteenwoordigende voorraad teenwoordig is, want die geïnstalleerde omgewing kan draadlose gedrag verander.
V: Moet 'n ESL-werfopname RSSI opneem?
A: Teken 'n verkoper-gesteunde sein of skakel-gehaltemaatstaf op wanneer dit beskikbaar en betekenisvol is vir die geselekteerde stelsel. Moenie een universele RSSI-drempel oor onverwante protokolle of toestelle gebruik nie. Kombineer die RF-meting met werklike voltooiing van opdatering, herproberings, bevestiging en uitsonderingssigbaarheid.
V: Hoe kan 'n span 'n RF-probleem van 'n etiketprobleem onderskei?
A: Bevestig die gebeurtenis en binding, toets 'n bekende-goeie etiket in dieselfde posisie, kontroleer gateway- en backhaul-status, hersien rye en vergelyk nabygeleë toetspunte. 'n Herhaalbare groep mislukkings by soortgelyke posisies is sterker RF-bewyse as een geïsoleerde toestel.
V: Kan dieselfde poortuitleg in soortgelyke winkels hergebruik word?
A: Dit kan as 'n voorlopige sjabloon gebruik word wanneer die uitlegte en stelsels werklik soortgelyk is. Elke winkel moet steeds bekragtig word omdat toebehore materiaal, koue toerusting, plafontoestande, netwerkliggings, voorraad en plaaslike radioaktiwiteit kan verskil.
V: Waarborg oorvleueling van dekking gateway failover?
A: Nee. Gateway-assosiasie, oortolligheid en failover-gedrag verskil volgens platform. Toets die goedgekeurde mislukkingsscenario en verifieer dat geaffekteerde gebeure óf 'n ondersteunde alternatiewe pad gebruik óf 'n sigbare uitsondering skep.
V: Wanneer word 'n professionele RF-ingenieur benodig?
A: Spesialisondersteuning kan gepas wees wanneer die winkel komplekse RF-toestande het, veelvuldige oorvleuelende draadlose stelsels, moeilike regulatoriese vereistes, onverklaarbare werkverrigting, of 'n ontplooiingsrisiko wat die ESL-verskaffer se normale gereedskap en proses nie kan oplos nie.
Finale wegneemete
Betroubare elektroniese raketiketpoortplasing verbind vier vorme van bewyse: 'n akkurate winkeluitleg, 'n gedokumenteerde voorlopige ontwerp, werklike RF- en etiket-bywerkingstoetsing, en duidelike aanvaardingsreëls.
Voordat 'n winkel goedgekeur word, moet die projekspan in staat wees om te wys waar elke poort geïnstalleer is, watter risikosones getoets is, wat elke status bewys, hoe RF- en nie{0}}RF-foute geskei is, wat reggestel is en hoe die finale opstelling weer getoets is.
Hersien die beskikbareelektroniese raketiketteen bespreek etiketmodelle, poortargitektuur, winkeltoestande, toetsbewyse en ontplooiingsvereistes met die LEGOYO-span voordat 'n ontplooiingsplan gefinaliseer word.
