Elektroniese raketiketproefkontrolelys: 12 KPI's voor ketting-wye ontplooiing

Jul 13, 2026

Leave a message

'n Elektroniese raketiketvlieënier moet bewys dat die volledige bedryfstelsel in 'n regte winkel werk. 'n Etiket wat een suksesvolle prysopdatering tydens 'n verkoperdemonstrasie ontvang, het nog nie produkdata, stelselintegrasie, draadlose dekking, rakmontering, werknemerwerkvloei, uitsonderingshantering of finansiële impak bekragtig nie.

Retail operations and IT teams validating electronic shelf labels during a supermarket pilot

'n Nuttige loods begin dus met 'n besigheidsbesluit: kan die voorgesteldeelektroniese raketiketoplossingakkurate rakinligting te lewer, herstel van normale mislukkings, netto bedryfswerk te verminder en skaal sonder om onaanvaarbare risiko in te stel?

Vinnige antwoord:Definieer die ontplooiingsbesluit voor installasie, versamel 'n basislyn vir die huidige papier-etiketproses, toets verteenwoordigende winkeltoestande, meet die 12 KPI's hieronder, voer beheerde mislukkingscenario's uit en pas voorafbepaalde gaan, hersien of stopreëls toe. Die drempels in hierdie gids is illustratiewe voorbeelde, nie universele industriestandaarde nie.



Hoe om hierdie elektroniese raketiketproefkontrolelys te gebruik

Hierdie kontrolelys is ontwerp vir kleinhandelbedrywighede, IT, handelsware, finansies, winkelbestuur en verkrygingspanne. Dit dek die volle pad van die bronprysstelsel na die fisiese rak en skei tegniese werkverrigting van operasionele waarde.

Vervang elke illustratiewe drempel met 'n waarde wat deur die kleinhandelaar goedgekeur is. Die finale kriteria moet toepaslike prysreëls, interne diens-vlakooreenkomste, historiese prestasie, besigheidsrisiko, winkelformaat, promosiefrekwensie en die verskaffer se kontraktuele verpligtinge weerspieël.

Voordat die loods begin, kom ooreen oor vier items:

  • Die besluit wat die vlieënier moet ondersteun;
  • Die bewyse wat nodig is om daardie besluit te neem;
  • Die persoon verantwoordelik vir elke KPI;
  • Die toestande wat outomaties ontplooiing verhoed.



Elektroniese raketiket Pilot KPI-telkaart

Die volgende telkaart kan in 'n projekwerkboek gekopieer word. Voorbeelddrempels is doelbewus konserwatief en moet aangepas word eerder as outomaties aangeneem.

KPI Formule of Rapporteermetode Primêre databron Illustratiewe Aanvaardingskriterium Voorbeeld Gewig
1. Prys Akkuraatheid Tarief Korrekte geouditeerde vertonings ÷ totale geouditeerde vertonings × 100% POS- of ERP-pryslêer, ESL-ouditrekord, promosieskedule Geen onopgeloste kritieke pryswanverhouding nie; kwantitatiewe teiken goedgekeur voor toetsing 20%
2. Eerste-poging om sukseskoers op te dateer Etikette is korrek opgedateer met eerste uitsending ÷ poging tot opdatering × 100% ESL platform gebeurtenis log Voorbeeld: ten minste 99,5%, met geen departement onder sy goedgekeurde vloer nie 8%
3. Eindig-tot-Beëindig opdateringsvoltooiingstyd Rapporteer mediaan en P95 vanaf bron-stelselvrystelling tot bevestigde rakvertoning POS of ERP tydstempel, middelware log, ESL bevestiging log P95 voldoen aan die ooreengekome enkel-item en joernaal-opdatering SLA 7%
4. Misluk-Dateer opsporingtyd op Waarskuwing tydstempel minus werklike mislukking tydstempel; rapporteer mediaan en P95 Gateway-, netwerk- en ESL-moniteringslogboeke Voorbeeld: P95-opsporing binne 5 minute vir gemonitorde mislukkings 7%
5. Uitsondering Resolusie Tyd Geverifieerde sluitingstydstempel minus voorval openingstydstempel; rapporteer volgens voorvaltipe Hulptoonbank, winkellogboek, ESL-platform Voorbeeld: mediaan winkel-oplosbare voorval binne 15 minute gesluit 6%
6. Netto arbeid gespaar Basislynpapier-etiketure minus ESL-bedryfs-, uitsonderings- en instandhoudingsure Tydstudie, arbeidsskedule, kwessielogboek Positiewe netto besparings en geen wesenlike onbeplande werkslading nie 10%
7. Integrasie Transaksie Sukseskoers Geldige transaksies voltooi sonder handmatige regstelling ÷ geldige transaksies ingedien × 100% API-, middelware-, POS-, ERP- en ESL-logboeke Voorbeeld: ten minste 99,9%, met geen stille dataverlies nie 12%
8. Produk-tot-Etiketbinding akkuraatheid Korrekte produk-ligging-etiketbindings ÷ geouditeerde bindings × 100% Bindende aansoek, planogram, produkmeester, fisiese oudit Geen verkeerde binding wat 'n vertoonde prys beïnvloed nie 10%
9. Vertoon leesbaarheid en sjabloontaaksukses Korrek voltooide lesertake ÷ take probeer × 100% Waargenome koper- en werknemertake, skanderingstoetse Voorbeeld: ten minste 95% taaksukses en geen onleesbare verpligte veld nie 5%
10. Monteer Insident Tarief Montering van-verwante voorvalle ÷ geïnstalleerde etikette × 100% vir die loodsperiode Stoorvoorvallogboek, fisiese inspeksie Voorbeeld: onder 0.5%, met geen herhalende bepaling-spesifieke fout nie 5%
11. Personeeltaakvoltooiingskoers Korrigeer take wat sonder hulp voltooi is ÷ toegewysde take × 100% Opleidingsassessering en waargenome take Voorbeeld: ten minste 90% na normale opleiding 5%
12. Besigheidsgevalvariansie Werklike bekragtigde voordeel minus voorspelde voordeel, gedeel deur voorspelde voordeel Finansiële model en loodsmetings Voorbeeld: resultaat binne plus of minus 20% van goedgekeurde aannames 5%

Electronic shelf label pilot KPI framework covering accuracy reliability integration operations and business impact

'n Geweegde telling help spanne om resultate te vergelyk, maar dit moet nie kritieke mislukkings ignoreer nie. 'n Verkeerde rakprys, stille verlies van prystransaksies, onbeheerde toegang tot die bestuursplatform, of 'n onvermoë om mislukte opdaterings op te spoor, kan ontplooiing blokkeer selfs wanneer die totale telling hoog is.



Stap 1: Definieer die ontplooiingsbesluit voordat die loodsgebied gekies word

Skryf een besluitverklaring wat verduidelik wat die vlieënier sal magtig. Byvoorbeeld:

Die loods sal bepaal of die voorgestelde ESL-stelsel beheerde rak-prysakkuraatheid kan handhaaf, geskeduleerde promosies kan verwerk, met die huidige POS- en ERP-omgewing kan integreer, normale winkeluitsonderings kan ondersteun en genoeg geverifieerde bedryfsvoordeel kan produseer om ontplooiing na die volgende groep winkels te regverdig.

Hierdie stelling is sterker as "toets of elektroniese raketikette werk." Dit dwing die span om die volledige stelselgrens te definieer. Spanne wat 'n tegniese oorsig benodig voordat die grens vasgestel word, kan eers hersienhoe elektroniese raketikette werk, insluitend die verhouding tussen bestuursagteware, poorte, etikette en backend-stelsels.

Die besluitverklaring moet identifiseer:

  • Die winkeltipes en afdelings ingesluit;
  • Die prys-, promosie-, voorraad- en planogram-werkvloeie ingesluit;
  • Die stelsels en koppelvlakke wat getoets moet word;
  • Die loods begindatum, duur en bevorderingsiklusse;
  • Die rolle wat tegniese, operasionele en finansiële resultate goedkeur;
  • Die kritieke toestande wat 'n stop of hertoets vereis.



Stap 2: Kies 'n verteenwoordigende loodsbestek

Die maklikste gang is selde die mees insiggewende vlieënier. Die omvang moet die toestande bevat wat tydens uitbreiding kan misluk, nie net die toestande wat die demonstrasie skoon laat lyk nie.

Sluit 'n doelbewuste mengsel van:

  • Hoë-frekwensie en lae-frekwensie prysveranderings;
  • Gereelde pryse, geskeduleerde promosies, markdowns en promosie-omskrywings;
  • Standaard rakrelings, penhake, draadmandjies, glasrakke, einddoppe en verkoelde toebehore;
  • Hoë, lae en belemmerde rakposisies;
  • Gebiede naby verkoeling, strukturele kolomme, voorraadkamers of ander draadlose stelsels;
  • Verskillende etiketgroottes en vertoonsjablone;
  • Veelvuldige werknemer skofte en normale aanvulling aktiwiteit.

Vir 'n kruideniersware projek, die bestaande gids totsupermark elektroniese prysetiket ontplooiingkan help om die departemente en werkvloeie te identifiseer wat loodsdekking verdien. Die fisiese plan moet ook volg 'nelektroniese raketiket installasiegidssodat poortplasing, monteerversoenbaarheid en dekkingkontroles gedokumenteer word eerder as geïmproviseer.

Representative ESL pilot scope across grocery cosmetics and frozen food departments

Illustratiewe loodsontwerp

Die volgende voorbeeld is 'n beplanningsmodel, nie 'n universele aanbeveling nie:

  • Een verteenwoordigende winkel;
  • Drie departemente met verskillende bepalings- en pryspatrone;
  • Ongeveer 1 500 etikette oor ten minste drie groottes;
  • Ses weke van operasie;
  • Twee volledige promosiebegin-en-eindsiklusse;
  • Dekkingstoetse in verkoeling, einddoppe, hoeke en lae rakke;
  • Normale aktiwiteit oor drie werknemerskofte;
  • Een beheerde integrasie-onderbreking en een poort-onderbreking;
  • Weeklikse fisiese oudits plus gebeurtenis-logboekanalise.

'n Ketting met wesenlik verskillende winkelformate benodig dalk meer as een loodsargetipe. 'n Kompakte geriefswinkel, 'n groot supermark en 'n pakhuis-stylwinkel kan verskillende dekking-, monterings-, werkvloei- en opdaterings-volumerisiko's hê.



Stap 3: Stel die papier-etiketgrondlyn vas

’n Vlieënier kan nie besparings bewys as die huidige proses nie gemeet is nie. Teken die volledige papier-etiketwerklading voor installasie aan, insluitend voorbereiding en herwerk eerder as net die tyd wat spandeer word om etikette aan te heg.

Die basislyn moet vasvang:

  • Prys- en promosieveranderings per week;
  • Tyd spandeer om etikette te druk, te sorteer, te loop, te vervang, te verifieer en reg te stel;
  • Papier-, toner-, drukker-, wegdoen- en bergingskoste;
  • Ontbrekende, vertraagde, duplikaat- of verkeerde etikette;
  • Checkout-dispute of ouditbevindings wat verband hou met rak-prysverskille;
  • Bevordering bekendstelling en omkeer vertragings;
  • Tyd spandeer aan prysoudits en uitsonderingsopvolg-.

Gebruik dieselfde departemente en vergelykbare bedryfsperiodes vir basislyn- en loodsmetings. Die artikel vergelykelektroniese raketikette teenoor papieretikettebied nuttige kategorieë, maar die besigheidsgeval moet die kleinhandelaar se eie tydstudies en kostedata gebruik.



Stap 4: Skep 'n verdedigbare oudit- en steekproefplan

Moenie toelaat dat die verskaffer slegs die etikette kies wat geoudit gaan word nie. Definieer die populasie, steekproef, tydsberekening en mislukkingsklassifikasie voordat die eerste resultaat ingesamel word.

Gebruik volledige validering vir kritieke gebeurtenisse

Sommige gebeurtenisse moet oor die hele geaffekteerde bevolking nagegaan word wanneer dit tegnies prakties is:

  • Groot bevordering aktivering;
  • Promosieverval en prysteruggang;
  • Noodprysregstelling;
  • Stelselherstel na 'n integrasieonderbreking;
  • Sjabloonveranderings wat verpligte prysvelde beïnvloed.

Gebruik gestratifiseerde steekproefneming vir roetine-oudits

Vir roetine rakoudits, verdeel die populasie in betekenisvolle groepe voordat ewekansige etikette gekies word. Nuttige strata sluit in departement, tipe toebehore, etiketgrootte, draadlose sone, opdateringstipe, promosiestatus, rakhoogte en werknemerskof.

'n Kwaliteitspan wat 'n formele kenmerk-steekproefraamwerk wil hê, kan hersienISO 2859-1:2026 monsterneming prosedures vir inspeksie deur eienskappe. Die standaard is nie 'n ESL-spesifieke vereiste nie, en die steekproefplan moet steeds aangepas word by prysrisiko, wetlike verpligtinge en die kleinhandelaar se toleransie vir gemiste foute.

Afsonderlike kritieke, groot en geringe mislukkings

Erns Voorbeeld Voorgestelde behandeling
Kritiek Verkeerde verkoopprys, stille transaksieverlies, ongemagtigde prysverandering, mislukte promosie-omkering Onmiddellike inperking; kan ontplooiing outomaties blokkeer
Majoor Herhaaldelike dekkingsmislukking, verkeerde produkbinding sonder prysimpak, onopgeloste bondelvertraging Korrigeer die oorsaak en toets weer geaffekteerde toestande
Minor Kosmetiese belyningskwessie, nie-kritiese sjabloon-spasiëring, geïsoleerde monteringsaanpassing Volg neiging en korrigeer voor uitbreiding waar prakties

Retail auditor checking electronic shelf labels and classifying critical major and minor pilot failures



Die 12 elektroniese raketiketproef-KPI's

1. Prys Akkuraatheid Tarief

Prys akkuraatheid vergelyk die rakvertoning met die goedgekeurde bronrekord. Oudit die volledige rekord wat vir die kliënt en die kleinhandelaar saak maak, nie net die grootste prysnommer nie.

Formule:Korrekte geouditeerde uitstallings ÷ totale geouditeerde uitstallings × 100%.

Gaan die produkidentifiseerder, produkbeskrywing, verkoopprys, eenheidsprys waar van toepassing, geldeenheid, promosieprys, promosiebegin- en eindtyd, en vereiste eienskappe na. Stabiele identifiseerders moet regdeur die datapad gebruik word; dieGS1 Global Trade Item Nommer leidingis 'n nuttige verwysing wanneer GTIN deel is van die kleinhandelaar se produkmeester.

Klassifiseer elke wanverhouding volgens die hoofoorsaak:

  • Verkeerde brondata;
  • Verkeerde produk-om-binding te etiketteer;
  • Interface kartering fout;
  • Vertraagde of mislukte opdatering;
  • Sjabloon logika fout;
  • Promosie skedulering fout;
  • Ongemagtigde handoortreding.

Die vlieënier moet nie ernstige foute binne 'n hoë gemiddelde wegsteek nie. 'n Kleinhandelaar mag geen onopgeloste kritieke pryswanverhouding vereis nie, selfs al is die numeriese akkuraatheidsteiken andersins bereik. Die operasionele en klantegevolge word verder in bespreekwat gebeur wanneer prysvertonings verkeerd is.

2. Eerste-poging om sukseskoers op te dateer

Hierdie maatstaf wys hoeveel etikette die beoogde inhoud op die eerste transmissiesiklus ontvang en vertoon.

Formule:Etikette is korrek bevestig met eerste poging ÷ poging tot etiketopdaterings × 100%.

Rapporteer die resultaat volgens departement, poort, toestel, etiketmodel en draadlose sone. 'n Winkel-wye resultaat van 99,5% kan steeds 'n vrieskasgedeelte verberg wat teen 96% werk.

Potensiële oorsake sluit in swak dekking, inmenging, poortplasing, batterytoestand, toestelregistrasie, tou-opeenhoping en etiket-firmware. Hersien die geselekteerde argitektuur teenoor die webwerf se vergelyking vanBluetooth-, Wi-Fi- en Sub-GHz ESL-netwerke.

3. Eindig-tot-Beëindig opdateringsvoltooiingstyd

Meet die volledige besigheidsproses, nie net die tyd wat nodig is vir die skerm om te verfris nie.

Begin tyd:Die goedgekeurde prys- of inhoudverandering word deur die bronstelsel vrygestel.

Eindtyd:Die ESL-platform bevestig dat die korrekte inhoud op die beoogde etiket vertoon word.

Teken afsonderlike resultate aan vir:

  • Een produkopdatering;
  • Departement-vlak joernaalopdatering;
  • Winkel-wye promosie;
  • Geskeduleerde toekomstige opdatering;
  • Promosie terugrol;
  • Noodkorreksie.

Rapporteer die mediaan en P95 eerder as net die gemiddelde. Die mediaan beskryf die tipiese opdatering, terwyl P95 die tyd toon waarbinne 95% van gemete opdaterings voltooi is. Die maksimum en alle mislukkings moet afsonderlik gerapporteer word.

Wanneer 'n SLA opgestel word, onderskei agterkantverwerking, middelware, lewering, toustaan, poorttransmissie, vertoonverversing en bevestigingsverslaggewing. Die gids totESL-verversingsyfers en vertoonprestasiekan die vertoon-spesifieke gedeelte van hierdie ontleding ondersteun.

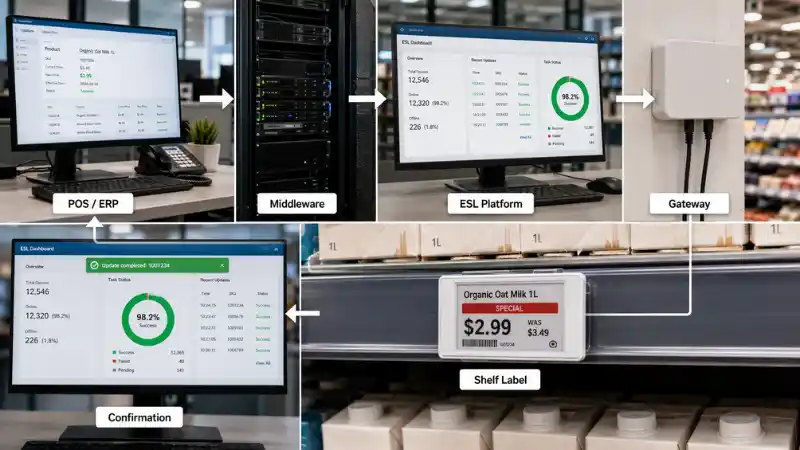

End-to-end electronic shelf label update flow from POS and ERP systems to the shelf display

4. Misluk-Dateer opsporingtyd op

'n Mislukte opdatering wat in 'n uitsonderingswaglys sigbaar is, is hanteerbaar. 'n Mislukte opdatering wat onopgemerk bly, skep onbeheerde prysrisiko.

Formule:Waarskuwingstydstempel minus die tydstempel waarteen die opdatering of toestel werklik misluk het.

Toets of die platform:

  • Identifiseer die presiese etiket en ligging;
  • Onderskei vanlyn toestelle van afgekeurde inhoud of integrasiefoute;
  • Herprobeer outomaties volgens 'n gedokumenteerde reël;
  • Eskaleer herhaalde mislukking;
  • Behou 'n ouditspoor;
  • Laat die winkel toe om die finale vertoonde toestand te verifieer.

Gebruik 'n bekende mislukkingsgebeurtenis sodat die ware begintyd beskikbaar is. Die probleemoplossingsgids virelektroniese raketikette word nie opgedateer niekan help om realistiese foutkategorieë vir die loodslogboek te skep.

5. Uitsondering Resolusie Tyd

Meet die tyd vanaf die skep van insident tot geverifieerde sluiting en rapporteer resultate volgens voorvaltipe en ondersteuningseienaar.

Tipiese winkel-vlak uitsonderings sluit in:

  • Verkeerde produkbinding;
  • Produk geskuif na 'n nuwe rak;
  • Beskadigde of ontbrekende etiket;
  • Lae battery waarskuwing;
  • Mislukte opdatering;
  • Verkeerde sjabloon;
  • Bevordering wat nie reg geëindig het nie.

Skei insidente wat winkelpersoneel moet oplos van insidente wat sentrale IT of verskafferondersteuning vereis. Bereken mediaan en P95-resolusietyd vir elke klas. As roetinetake herhaaldelik die verskaffer vereis, kan die vlieënier tegnies werk, maar misluk as 'n skaalbare bedryfsmodel.

6. Netto arbeid gespaar

Bruto arbeid verwydering is nie die korrekte maatstaf nie. ESL'e skakel sommige papier-etiketaktiwiteite uit, maar stel monitering, herbinding, sjabloon, instandhouding en uitsonderingswerk bekend.

Formule:Basislynpapier-etiketarbeid minus ESL-bedryfsarbeid minus uitsondering-hanteringsarbeid minus toestel-onderhoudsarbeid.

Sluit in:

  • Drukwerk en sortering;
  • Stap en rak ligging soek;
  • Verwydering en vervanging van etikette;
  • Verifikasie en herwerk;
  • Hersiening van uitsonderingsverslae;
  • Herbinding na produkbewegings;
  • Vervanging van batterye of beskadigde toestelle;
  • Die handhawing van sjablone en gebruikerstoestemmings;
  • Ondersoek integrasiefoute.

Teken werk aan volgens rol en afdeling, want 'n uur wat van winkelarbeid verwyder is, kan vervang word deur 'n duurder uur in sentrale IT. Vir 'n breër siening van werkvloei-effekte, hersien hoe ESL'e kanvaartbelyn kleinhandelbedrywighede.

Comparison of manual paper price label workflow and electronic shelf label workflow

7. Integrasie Transaksie Sukseskoers

Die loods moet elke koppelvlak wat die rak raak, valideer, insluitend POS, ERP, produkinligtingbestuur, promosie-enjin, middelware, voorraadplatform, winkelstelsels en die ESL-bestuursplatform.

Formule:Geldige transaksies voltooi sonder handmatige regstelling ÷ geldige transaksies ingedien × 100%.

Spoor aanvaarde, afgekeurde, vertraagde, duplikaat- en ontbrekende transaksies na. 'n Hoë suksespersentasie is nie genoeg as 'n klein aantal rekords sonder 'n waarskuwing verdwyn nie. Die aanvaardingsvereiste moet dus geen stille dataverlies insluit nie.

Voer een beheerde onderbreking uit:

  • Onderbreek 'n integrasieverbinding;
  • Stel verskeie goedgekeurde veranderinge vry;
  • Herstel die verbinding;
  • Verifieer toubewaring, bestelling, deduplisering, herstel en finale raktoestand.

8. Produk-tot-Etiketbinding akkuraatheid

'n Tegnies suksesvolle opdatering is steeds verkeerd as dit die verkeerde rakposisie bereik.

Formule:Korrekte produk-ligging-etiketbindings ÷ geouditeerde bindings × 100%.

Verifieer:

  • Die etiket identifiseerder word geassosieer met die korrekte produk identifiseerder;
  • Die stelselligging pas by die fisiese ligging;
  • Duplikaat- en ongebonde etikette word gerapporteer;
  • Produkbewegings word korrek weerspieël;
  • Verwyderde produkte kan uitgevee of hertoegewys word;
  • Personeel kan herbind sonder om verborge duplikaatverhoudings te skep.

Sluit planogram-terugstellings en produkbewegings in die loods in. 'n Statiese rak bevestig aanvanklike installasie, nie die deurlopende kleinhandelwerkvloei nie.

9. Vertoon leesbaarheid en sjabloontaaksukses

Leesbaarheid moet as 'n taak getoets word, nie net beoordeel deur die persoon wat die sjabloon ontwerp het nie.

Vra koper of werknemers om die prys, produk, eenheidsprys, promosiestatus, vorige prys, strepieskode, QR-kode of personeelaanwyser uit realistiese kykposisies te identifiseer. Sluit boonste en onderste rakke, helder beligting, glans en oorvol toebehore in.

Formule:Korrek voltooide lesertake ÷ take probeer × 100%.

Waar verskeie vertoontegnologieë oorweeg word, word die vergelyking vanLCD versus E-Ink-raketikettekan help om te definieer watter inhoud op battery-aangedrewe raketikette hoort en watter inhoud 'n groter volkleur-skerm vereis.

10. Montagestabiliteit en Fisiese duursaamheid

Volg fisiese insidente regdeur normale aanvulling, skoonmaak, kliëntkontak, waentjiebeweging en planogramveranderinge.

Formule:Montering van-verwante voorvalle ÷ geïnstalleerde etikette × 100% vir die loodstydperk.

Teken los etikette, gly-toestelle, gebreekte knipsels, gomfout, impakskade, vogblootstelling, etikette wat deur klante verwyder is, en herhaalde probleme op 'n spesifieke toebehore aan. Moenie gemiddeld verskillende bergtipes saam nie. Die finale uitrolplan moet 'n spesifieke montering vir elke rak of toebehorefamilie goedkeur.

11. Personeeltaakvoltooiingskoers

Kyk na normale opleiding of werknemers roetinetake korrek kan voltooi sonder projek-spanbystand.

Formule:Korrigeer take sonder hulp ÷ toegewysde take × 100%.

Toets of personeel kan:

  • Bind en skuif 'n etiket;
  • Vervang 'n beskadigde toestel;
  • Herken 'n mislukte opdatering;
  • Lees en klassifiseer 'n waarskuwing;
  • Maak 'n basiese karteringkwessie reg;
  • Pas 'n goedgekeurde sjabloon toe;
  • Eskaleer 'n probleem met die nodige bewyse.

Teken die tyd, tipe fout, hulp gevra en onduidelike instruksies aan. Opleidingsterugvoer moet veranderinge aan die ontplooiingsgids lewer eerder as om as algemene opmerkings te bly.

12. Operasionele en Finansiële Impak

Die finansiële KPI moet gemete loodsinsette gebruik, nie generiese spaar-eise nie.

Valideer:

  • Netto arbeidsverandering;
  • Drukwerk en materiaalvermindering;
  • Vinniger uitvoering van promosie;
  • Vermindering in herbewerking en prys-ouditpoging;
  • Koste van poorte, etikette, monterings, sagteware, integrasie, opleiding, ondersteuning en onderdele;
  • Uitsonderings- en instandhoudingswerklading;
  • Koste wat op kettingskaal kan styg.

Gebruik die webwerfESL ROI sakrekenaaras 'n raamwerk, vervang dan verstekaannames met die vlieënier se geverifieerde waardes.

'n Kort loods kan nie meer-jaar batterylewe, lang-hardewarefoutkoerse of toekomstige ondersteuningskoste bewys nie. Dit moet ondersteun word deur waarborgbepalings, verwysingsprojekte, diensverpligtinge en kontraktuele bewyse.



Voeg 'n kuberveiligheid en toegang-beheerhek by

'n ESL-platform kan prysstelsels, wolkdienste, poorte, mobiele bindinstrumente en winkelnetwerke verbind. Die loods moet dus bestuur en herstel toets, asook prestasie vertoon.

Resensie:

  • Gebruikerrolle en minste-voorregtetoegang;
  • Multi-faktor-stawing waar beskikbaar;
  • API geloofsbriewe berging en rotasie;
  • Goedkeuringskontroles vir prys- en sjabloonveranderings;
  • Ouditlogboeke vir gebruiker-, stelsel- en toestelaksies;
  • Netwerksegmentering en poortbestuur;
  • Rugsteun, herstel en rekeningverwydering;
  • Verskaffertoegang en ondersteuning-sessiekontroles.

DieNIST Kuberveiligheidsraamwerk 2.0bied 'n algemene risiko-bestuurstruktuur wat IT- en bestuurspanne kan help om hierdie kontroles te organiseer. Dit is nie 'n ESL-spesifieke sertifisering nie.

Cybersecurity and access control review for an electronic shelf label platform



Strestoetse wat elke ESL-vlieënier moet insluit

Electronic shelf label pilot stress tests for batch updates promotion rollback gateway outage and invalid data

Groot Batch Update

Stel 'n departement-wyd vry of stoor-wye bondel en teken tou-gedrag, voltooiingstyd, herprobasies, mislukte etikette, platformresponsiwiteit en uitsonderingsverslaggewing.

Promosie begin en outomatiese einde

Verifieer beide aktivering en omkering. 'n Promosie wat korrek begin, maar nie terugkeer na die goedgekeurde gewone prys nie, is 'n kritieke mislukking.

Verkeerde produkbinding

Skep doelbewus 'n beheerde verkeerde binding en verifieer hoe vinnig die stelsel en personeel dit opspoor, bevat, korrigeer en dokumenteer.

Gateway of netwerk onderbreking

Ontkoppel 'n toetspoort of netwerksegment. Bevestig dat die laaste geldige E-Ink-prent sigbaar bly waar van toepassing, die onderbreking word aangemeld, tou-opdaterings word bewaar, diens herstel en geen transaksies word gedupliseer of verlore nie.

Ongeldige Bron-Stelselrekord

Dien 'n beheerde rekord in met 'n ontbrekende identifiseerder, ongeldige prysveld of verkeerde effektiewe tyd. Die stelsel moet dit verwerp of in kwarantyn plaas eerder as om onvolledige inligting te vertoon.

Planogram verandering

Skuif produkte en vra opgeleide werknemers om die fisiese en digitale bindings op te dateer. Meet voltooiingstyd, bindende akkuraatheid en ondersteuningsversoeke.

Beskadigde of ontbrekende etiket

Verwyder een toetsetiket en bevestig dat personeel die probleem kan identifiseer, 'n ekstra kan kies, dit korrek kan bind, inhoud kan verifieer en die voorval kan sluit.

Toestemming en Rekeningtoets

Probeer 'n handeling met 'n rol wat nie toestemming behoort te hê nie, verwyder 'n toetsgebruiker en verifieer dat toegang herroep en aangeteken is.



Illustratiewe voorbeeld: Waarom die winkelgemiddelde kan mislei

Die volgende voorbeeld is hipoteties en word slegs ingesluit om analise te demonstreer.

'n Ses-weke loods dek 1 500 etikette oor kruideniersware, skoonheidsmiddels en bevrore kosse. Die winkel-wye eerste-pogingsukseskoers is 99.1%, wat aanvanklik aanvaarbaar lyk. Departement-vlakontleding toon:

Gebied Eerste-poging sukses Hoofbevinding
Kruideniersware 99.8% Stabiele prestasie
Skoonheidsmiddels 99.3% Verskeie bindingsfoute na 'n planogramskuif
Bevrore kosse 95.8% Dek swakheid en bergbeweging tydens aanvulling

ESL pilot performance comparison showing weaker update success in the frozen food department

Die algehele gemiddelde verberg 'n departement wat nie gereed is vir ontplooiing nie. Die korrekte besluit is nie 'n onvoorwaardelike gaan nie. Die span moet poortplasing herontwerp, 'n ander vrieskasmontering goedkeur, die promosie- en bondeltoetse in daardie sone herhaal, en verifieer dat die probleem nie herhaal nie.

Die voorbeeld wys ook waarom foutklassifikasie belangrik is. 'n Lae-risiko kosmetiese sjabloonkwessie moet nie dieselfde hanteer word as 'n mislukte prysopdatering of 'n verkeerde produkbinding nie.



Bou 'n Gaan, Hersien of Stop Besluit

Kritieke Gates

Oorweeg dit om ontplooiing te voorkom wanneer enige van die volgende onopgelos bly:

  • Verkeerde rakpryse of mislukte promosie-omskrywings;
  • Stille verlies, duplisering of onbeheerde herrangskikking van prystransaksies;
  • Mislukte opdaterings wat nie betroubaar opgespoor word nie;
  • Ongemagtigde toegang of onvoldoende ouditregistrasie;
  • Stoor werkvloeie wat afhanklik is van herhaalde verskaffer-ingryping;
  • 'n Tegniese ontwerp wat nie verteenwoordigende winkeltoestande kan ondersteun nie.

Illustratiewe Geweegde Besluitreël

  • Gaan:Totale telling van 85 of hoër, elke kritieke hek geslaag, en ontplooiing eienaars en hulpbronne goedgekeur.
  • Hersien en toets weer:Telling van 70 tot 84, of 'n regstelbare swakheid beperk tot 'n gedefinieerde afdeling, koppelvlak, berg, sjabloon of opleidingsproses.
  • Stop of heroorweeg:Telling onder 70, 'n onopgeloste kritieke mislukking, of 'n sakegeval wat afhanklik bly van onondersteunde aannames.

Die telling is 'n besluithulp, nie 'n plaasvervanger vir oordeel nie. 'n Projek behoort nie vir prysbeheermislukking- te vergoed deur hoog aan te teken op estetika of personeeltevredenheid nie.

Retail project team making a go revise or stop decision after an electronic shelf label pilot



Bewyse vereis in die finale loodsverslag

Die finale verslag moet die volgende bevat:

  • Loodsdoelwit en uitrolbesluitverklaring;
  • Winkel, afdeling, etiket, toebehore en poortomvang;
  • Stelselargitektuur en integrasiekaart;
  • Basislynmetode en resultate;
  • KPI-definisies, formules, drempels, gewigte en eienaars;
  • Steekproefplan en ouditbewyse;
  • Resultate volgens departement, sone, wedstryd, etikettipe, opdateringstipe en skof;
  • Kritieke, groot en geringe mislukking logboek;
  • Wortel-oorsaakontleding en hertoetsresultate;
  • Opleidingassessering en werknemerterugvoer;
  • Sekuriteit en toegang-beheerbevindings;
  • Bygewerkte koste en voordeel aannames;
  • Oop risiko's, kontraktuele aksies en uitrolveranderinge;
  • Formele gaan, hersien of stop goedkeuring.

Heg bronbewyse aan soos tydstempels, stelsellogboeke, ouditblaaie, skermkiekies, installasiefoto's, ondersteuningskaartjies, tydstudies en opleidingsrekords.



Wat om van die ESL-verskaffer te versoek

Vraag Bewyse om te versoek Waarskuwingsteken
Hoe word mislukte opdaterings opgespoor? Waarskuwingswerkvloei, herprobeerreëls, dashboardvoorbeeld, uitgevoerde gebeurtenislogboek Mislukking kan slegs ontdek word deur 'n handmatige rakkontrole
Hoe herstel die stelsel na 'n onderbreking? Tou-, bestel-, deduplisering- en hersteltoetsresultate Geen gedokumenteerde herstelgedrag nie
Watter take kan stoorpersoneel verrig? Rolmatriks, opleidingsgids, waargenome taakdemonstrasie Roetineveranderings vereis verskafferondersteuning
Hoe word prysveranderings geoudit? Gebruikerslogboek, bronrekord, transmissiestatus, vertoonbevestiging Geen einde-tot-tydstempel of gebruikerspoor nie
Hoe sal die loodsargitektuur skaal? Stoor argetipe, poort, sagteware, lisensiëring, ondersteuning en ontplooiingsplan Skaal vereis 'n ongedefinieerde herontwerp
Watter aannames is kontraktueel? SLA, waarborg, ondersteuningsreaksie, spaartoevoer, sekuriteit en integrasiebepalings Prestasie-eise bly informeel

Wanneer verskaffers vergelyk word, gebruik konsekwente bewysversoeke eerder as om op kenmerklyste alleen staat te maak. Die webwerf se oorsig vanelektroniese raketiketvervaardigers vergelykkan die vroeë mark-siftingstadium ondersteun, terwyl die loods die geselekteerde stelsel in die kleinhandelaar se eie omgewing moet bekragtig.



Algemene loodsfoute

  • Kies 'n maklike area:'n Skoon demonstrasiegang kan die toestande wat die meeste waarskynlik sal misluk, uitsluit.
  • Slaan die basislyn oor:Sonder huidige arbeids- en foutdata kan besparings nie geverifieer word nie.
  • Meet slegs gemiddeldes:Stoor-wye gemiddeldes verberg stertvertragings en swak sones.
  • Veranderende drempels nadat jy resultate gesien het:Aanvaardingskriteria moet goedgekeur word voor toetsing.
  • Toets slegs hardeware:Die projek sluit data, integrasie, werkvloei, toegang, montering, ondersteuning en herstel in.
  • Ignoreer oplossings:Nie-amptelike sigblaaie en herhaalde handkontroles is deel van die werklike bedryfskoste.
  • Eindig te vroeg:'n Kort toets kan promosie-omkering, planogramverandering, skoonmaak, aanvulling, onderbrekings en skofverskille misloop.
  • Behandel 'n hoë telling as toestemming om kritieke mislukkings te ignoreer:Sommige mislukkings vereis inperking, ongeag die totale punte.



Gereelde vrae

V: Moet ESL-vlieënierresultate gemiddeldes of persentielmetings gebruik?

A: Gebruik albei. Die mediaan toon tipiese prestasie, terwyl P95 die tyd aandui waarbinne 95% van gemete opdaterings of insidente voltooi is. Gemiddeldes alleen kan 'n klein aantal ernstige vertragings verberg. Die loodsverslag moet ook maksimum waardes, mislukte transaksies en onopgeloste uitsonderings afsonderlik lys.

V: Hoe moet prysakkuraatheid geoudit word tydens 'n ESL-vlieënier?

A: Vergelyk die fisiese rakvertoning met die goedgekeurde bronrekord en verifieer die produkidentifiseerder, verkoopprys, eenheidsprys waar nodig, promosieprys, effektiewe datums, geldeenheid en produkbeskrywing. Gebruik volledige validering vir kritieke bevorderingsgeleenthede waar praktiese en gestratifiseerde ewekansige steekproefneming vir roetine-oudits. Resultate moet geskei word volgens departement, toesteltipe, etiketgrootte, opdateringstipe, promosiestatus en draadlose sone.

V: Wat moet outomaties 'n elektroniese raketiket-ontplooiing blokkeer?

A: Onopgeloste kritieke foute behoort ontplooiing te blokkeer selfs wanneer die totale KPI-telling hoog is. Voorbeelde sluit in verkeerde rakpryse, mislukte promosie-omskrywings, stille verlies of duplisering van prystransaksies, ongemagtigde prysveranderings, mislukkings wat nie betroubaar opgespoor word nie, en roetine-werkvloeie wat nie sonder herhaalde verskafferingryping voltooi kan word nie.

V: Kan een ESL-vlieënier elke winkel in 'n kleinhandelketting verteenwoordig?

A: Nie altyd nie. Een loods kan voldoende wees wanneer winkels soortgelyke uitlegte, toebehore, stelsels, opdateringsvolumes en bedryfsprosesse het. Kettings met wesenlik verskillende winkelformate kan afsonderlike loodsargetipes benodig. 'n Kompakte geriefswinkel, groot supermark, apteek en pakhuis--ligging kan verskillende draadlose dekking, montering, werkvloei en integrasierisiko's hê.

V: Wie moet die ESL-vlieënier-KPI's besit?

A: Eienaarskap moet verdeel word volgens die bron van bewyse. Kleinhandelbedrywighede mag arbeids- en werkvloeimaatreëls besit, IT mag integrasie- en moniteringsresultate besit, handelsware kan sjablone en promosiegedrag goedkeur, finansies kan koste-aannames bekragtig, en winkelbestuur kan werknemertaakvoltooiing beoordeel. Elke KPI moet een benoemde eienaar hê wat verantwoordelik is vir datakwaliteit, drempelgoedkeuring en finale aftekening-.

V: Hoe moet mislukte ESL-opdaterings getoets word?

A: Skep beheerde mislukkings met bekende begintye. Voorbeelde sluit in om 'n poort te ontkoppel, 'n integrasieverbinding te laat wag, 'n ongeldige bronrekord in te dien, 'n etiket te verwyder of 'n beheerde verkeerde binding te skep. Verifieer waarskuwingstydsberekening, outomatiese herprobasies, uitsonderingsklassifikasie, eskalasie, herstel, ouditlogboeke en die finale raktoestand. 'n Mislukking wat reggestel word, maar nooit deur die platform opgespoor word nie, moet nie as 'n suksesvolle toets beskou word nie.

V: Watter bewyse moet 'n ESL-verskaffer na die loods verskaf?

A: Versoek om uitgevoerde gebeurtenisloglêers, werk bevestigingrekords op, herprobeer reëls, resultate van integrasieherwinning, poortdekkingsbevindinge, rol- en toestemmingdokumentasie, opleidingsmateriaal, ondersteuningsreaksieverpligtinge, waarborgbepalings, spaar-toestelaanbevelings en 'n ontplooiingsargitektuur vir groter winkelvolumes. Informele verklarings moet nie meetbare bewyse of kontraktuele verpligtinge vervang nie.

V: Hoe kan 'n kleinhandelaar bepaal of arbeidsbesparing werklik is?

A: Meet netto arbeidverandering eerder as net die werk wat uit die papier-etiketproses verwyder is. Trek ESL-monitering, uitsonderingshantering, herbinding, sjablooninstandhouding, toestelvervanging en IT-ondersteuningstyd van die basislynpapier-etiketwerklading af. Teken ure op volgens rol en afdeling omdat winkelarbeidsbesparings geneutraliseer kan word deur bykomende werk vir sentrale IT- of ondersteuningspanne.

V: Wat moet gebeur wanneer een departement misluk, maar die algehele vlieëniertelling slaag?

A: Moenie 'n onvoorwaardelike ontplooiing goedkeur wat slegs op die winkel-wye gemiddelde gegrond is nie. Identifiseer die mislukte departement, klassifiseer die hoofoorsaak, korrigeer die netwerk-, montering-, sjabloon-, werkvloei- of integrasiekwessie, en herhaal die geaffekteerde toetse. Ontplooiing mag slegs in gevalideerde gebiede voortgaan wanneer die ontplooiingsplan hulle duidelik skei van toestande wat steeds herstel vereis.



Finale wegneemete

'n Elektroniese raketiketvlieënier moet 'n verdedigbare ontplooiingsbesluit lewer, nie 'n versameling suksesvolle skermverversings nie.

Die sterkste vlieëniers definieer sukses voor installasie, vergelyk resultate met 'n gemete basislyn, gebruik eksplisiete formules en databronne, rapporteer stertprestasie sowel as gemiddeldes, toets abnormale toestande, dokumenteer kritieke mislukkings, en vereis bewyse vir elke geëisde voordeel.

Wanneer die kleinhandelaar hierdie proses voltooi, hang die ontplooiingsbesluit nie meer af van 'n verskafferaanbieding of 'n generiese besparingsskatting nie. Dit word ondersteun deur die kleinhandelaar se eie prysoudits, stelsellogboeke, tydstudies, winkelwerkvloei, risikokontroles en finansiële metings.
